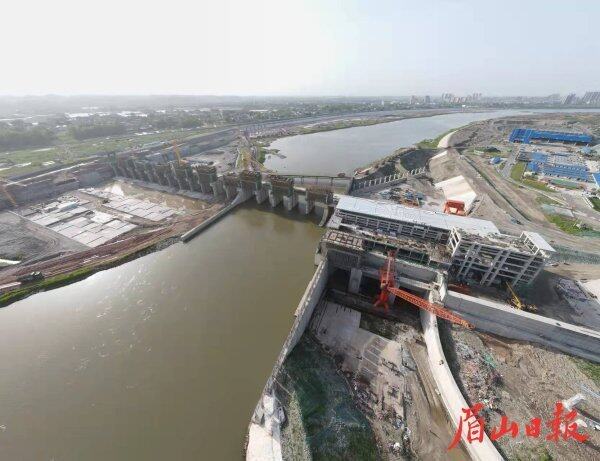

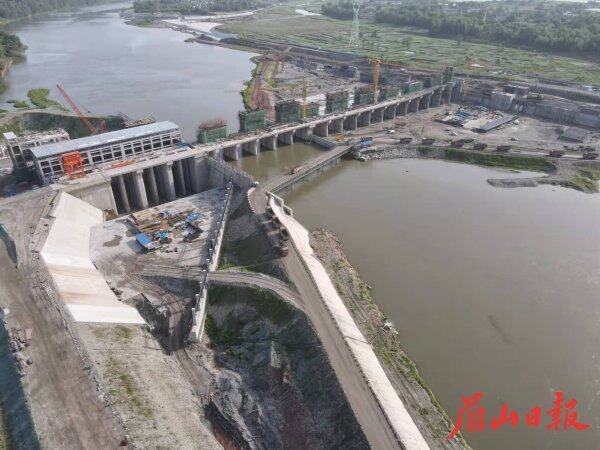

3月30日,記者在位于青神縣青竹街道蘭溝村的四川省重點項目——岷江虎渡溪航電樞紐工程看到,建設現場塔吊林立,各類大型機械不停揮舞著“鐵臂”,幾十輛大卡車在河道里來回穿梭,右岸的排澇渠正在加快推進……
“目前,我們整個工程的廠房主體已經完工,正在進行1號機組的全面安裝。”據項目現場負責人彭曉東介紹,同時,為了確保在5月30日之前開始蓄水,保證洪水季的過流量,工人們正在全力對河道進行清淤,對右岸4公里長的城區雨水排澇渠進行建設。
工期緊,任務重。據彭曉東介紹,按照預排工期推進,工程將在5月10日左右,對包括17個孔閘在內的20多扇閘門啟閉機排架進行安裝;5月底前,全面結束河道清淤工作,全面完成金屬結構安裝工作,使工程達到蓄水條件;6月,完成蓄水前的驗收工作;7月底達到驗收條件后,開始蓄水;8月,實現第一臺機組發電。
“目前,整個工程的推進情況都在預期范圍內,雖然工期緊張,我們也是在確保質量的前提下進行建設,力爭8月份實現第一臺機組發電。”彭曉東說,其他附屬設施也會陸續完善,預計第二臺機組將在10月份發電,第三臺機組將在今年年底實現發電,“屆時,岷江虎渡溪航電樞紐工程將實現每年2.4千瓦時的發電量,形成一個年產值5000萬元的規上企業,一個總庫容5000萬立方米的萬畝湖泊,一座連接東西兩岸的跨江大橋。未來,這里還將陸續打造3A級旅游景區、文旅新城等。”
